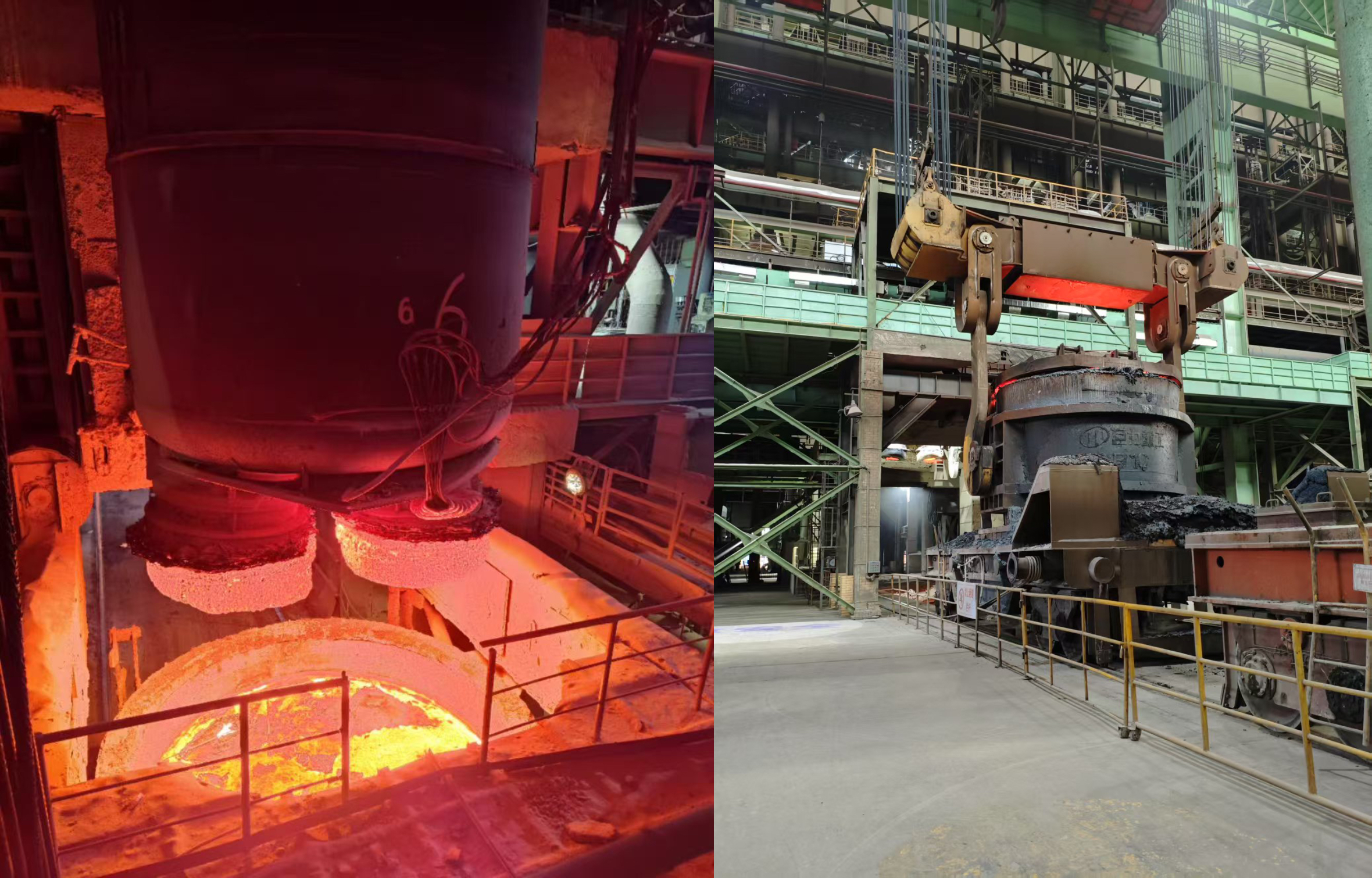

7月4日,中国五冶集团工程技术服务公司武钢有限四炼钢2号RH节能改造项目顺利完成,正式交付生产。
项目位于武钢有限四炼钢1号RH炉与3号RH炉之间,需要在不影响1号炉与3号炉生产、保留原有钢结构框架和部分设备及管道的情况下,进行真空系统的拆除和安装。
项目作业空间狭小、拆除及设备安装时吊装和运输困难、成品保护要求高,吊装时需要协调生产,与生产交叉作业多、危险因素多、安全要求高。自5月30日开工以来,项目团队不畏艰难、不惧6月高温,施工过程中始终坚持“以服务客户为己任,以客户满意为宗旨”,全面做到策划在先、方案先行、合理组织人材机等资源,对每个重点环节实施前多次讨论策划方案。高峰期全体作业人员24小时两班倒,最终在业主要求的35天工期内,顺利完成拆除、钢结构安装、设备和管道及电气安装、土建施工任务,帮助项目顺利投产。
接下来,项目团队将继续以“五冶速度、五冶服务、五冶品质”为宗旨,把“严苛态度、超高标准”落到实处,将深入贯彻落实集团公司以高质量发展铸就全产业链顶级服务商发展战略,进一步创新服务模式,持续提升项目管理能力,以服务好业主,为集团公司高质量发展助力。
