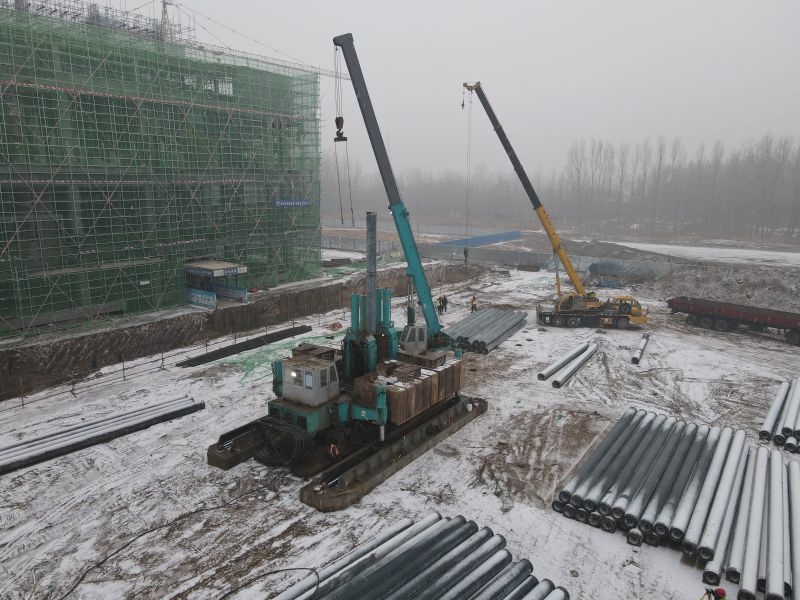

2月2日上午,由华北公司承建的中国电信京津冀大数据项目1242根桩基全部施工完成,顺利实现了阶段性工期目标,标志着项目正式进入了地基基础施工的新一轮冲刺阶段。
中国电信京津冀大数据项目自2020年12月25日份开工以来,按照“起步就是冲刺,开局即是决战”的要求,坚持发扬“一天也不耽误、一天也不懈怠”的中冶精神,以最快速度形成作业条件。项目施工中遇到了极端气温近零下二十度、疫情反弹、人员急于返乡等不利因素的影响,项目部精心组织,积极疏导人员情绪,确保后勤保障,组织8个班组人员、8台潜水钻、1台静压机全天24小时作业不停歇,历经39天的紧张建设,完成了长为44米、桩径分别为700毫米和800毫米的灌注桩970根、桩径500毫米的管桩272根。
中国电信京津冀大数据项目是服务京津冀协同发展的重要工程之一,也是华北公司迈入新基建领域的重点项目。项目建成后,可为京津冀互联网企业提供优质网络基础设施,并有力推动健康医疗、虚拟增强现实、智能制造、互联网5G应用游戏、人工智能等相关产业快速发展。(齐伟隆)
