根据气象预报发布台风消息,今年第4号台风“黑格比”预计将于8月4日凌晨在浙江温岭到苍南一带沿海登陆。8月3日16时,中国五冶温州万纬项目所在的平阳县启动防台风一级响应、红色预警方案。
提前部署冷静应对 全员行动快速反应
8月3日10时,中国五冶温州万纬项目部立即按照上级应急响应时间召开防台防汛动员部署会,成立应急小组,明确职责分工,从现场检查加固、防洪排涝、物资准备、人员转移、后勤保障、值班上报、灾后复产等制定应对措施。项目经理李胜杰要求要深入贯彻执行地方政府、公司、项目部决策部署,克服侥幸麻痹心理,紧盯薄弱环节,全面细致落实防台防汛各项措施,在保证人员安全为第一原则的前提下,以减少现场材料、施工机具的损失为目的,开始进入备战状态。会后,按照项目部应急预案及会议布置要求,项目部管理人员及各班组快速反应,对已加固施工现场、生活区、办公区以及转移的重点风险区域再次进行检查确认,并开展了工人思想动员工作。10时50分,酒店房间预订完成,11时正式组织工人进行撤离,所有撤离人员均实行实名登记并拍照监控,以防工人私自离开,发生意外。终于,项目部于16时完成了180名工人及8名监理人员的安全转移,比“黑格比”登陆时间提前了11小时,为确保项目部无人员伤亡创造了先决条件。
期间,平阳县住建局局长两次莅临项目部检查、督察人员撤离工作,对项目部此次应对“黑格比”的工作部署之快、应急工作之完善给予了高度评价。

住建局长现场督察人员撤离工作
落实责任过程监控 稳定人心共同防御
将所有人员及重要资料、文件、物资转移到酒店后,项目部对所有入住人员按照班组类别、房间号逐一进行登记,每个班组设置专职管理人员进行监督,做好工人的后勤工作,严格禁止工人擅自外出,同时做好工人情绪及生活安抚工作。在酒店值班期间,值班管理人员利用远程视频监控实时掌握现场动态,并及时与当地政府应急部门进行沟通联系。8月4日3时30分前后,“黑格比”在乐清沿海登陆,最大风力到达13级同时伴有暴雨,这让处于风圈中心的万纬项目部,面临险境。看着项目部周围的狂风暴雨,管理人员时刻处于一种担心和警戒的状态,久久不能入眠。
加速组织恢复生产 切实减轻灾害影响
8月4日14时,项目部在接到风险降级通知后,马上组织项目管理人员召开灾后自救,恢复生产部署工作会。第一、对生活区、办公区进行全面检查、加固,并规定加固复查之前严禁任何人员进入;第二、清点转移人员,确保所有人员按照花名册安全返回;第三、统计本次台风对项目造成的损失并留下影像资料;第四、组织灾后自救,减轻灾害影响,对现场损坏的设备、设施及时进行维修,加速恢复生产;第五、制定施工现场巡逻制度,防止偷盗现象。
尽管此次台风对项目存在一定的影响,但因前期准备、预防措施充分得当,目前,并未出现人员伤害、机械损坏、材料遗失等情况,为后续加速恢复生产奠定了坚实的基础。8月5日,项目部开始正常生产,所有相关损失、影像记录都已统计成册,并且已经与保险公司取得了联系。

办公区、预制场围挡毁损

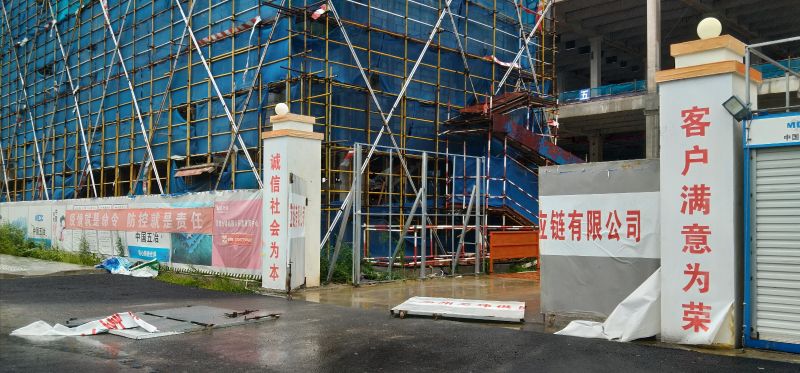

施工现场大门毁损
在迎战本次台风过程中,中国五冶万纬项目部所有人员上下齐心、团结一致,各司其职,迎“风”而上,体现出了“中国五冶人”的无畏精神和敢于奋战的责任担当,必将为项目圆满履约和后续市场的开拓奠定良好基础。(王海涛)
