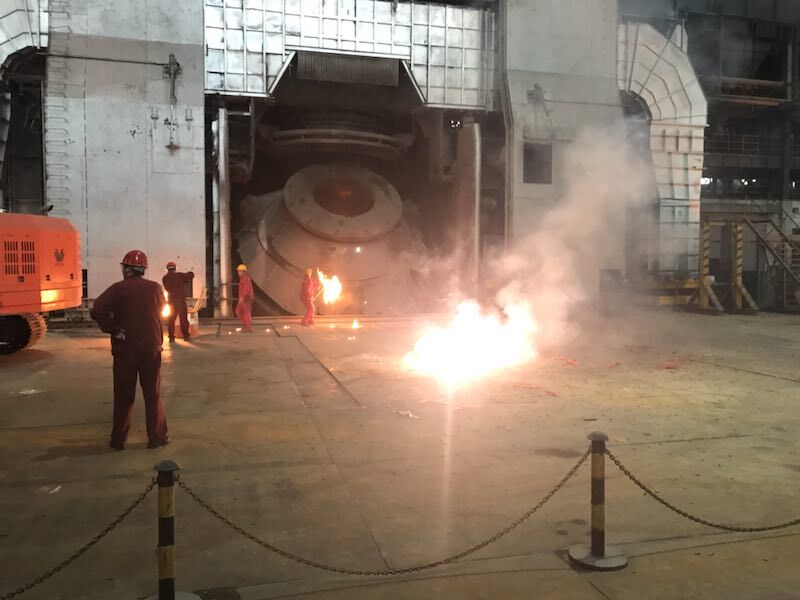

5月24日,由检修淮钢作业部承接的沙钢集团淮钢特钢有限公司系列大修随着炼钢厂脱磷炉一次点火成功,标志着系列大修圆满完工。
此次大修覆盖淮钢炼铁厂6#高炉、5#炉出铁场除尘罩改造、炼钢厂脱磷炉三个分厂。大修项目合计约160项,主控项目包括6号炉炉顶布料器更换、上料主卷扬减速机及辊筒更换、炉前泥炮机开口机更换、粒化渣通道更换、热风机除尘系统维护;5#炉出铁场除尘罩改造;脱磷炉斜一、斜二、垂直及尾部烟道更换;炉下车系统修复;脱硫站、精炼炉系统修复等。大修覆盖面广、主控项目多,交叉施工多,总工期25天。
为确保大修顺利完成,作业部进行了详细的安全技术交底,同时满足业主现场标准化及6s要求,最终实现完美履约,得到了业主的称赞。(沈明明 文/图)
