第二段通廊吊装

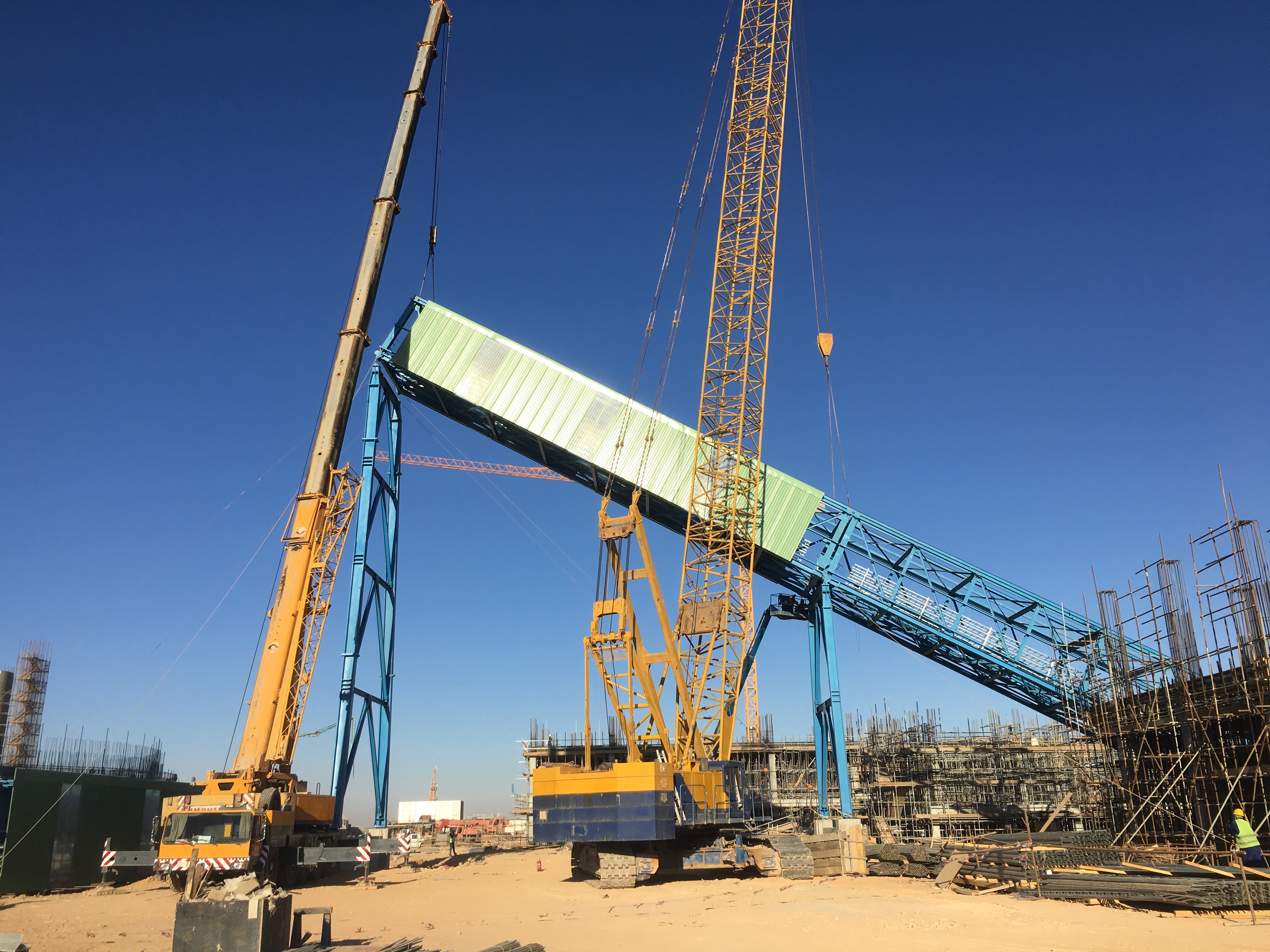

第三段通廊吊装
沙特当地时间2017年12月27日上午10点45分,1号线熟料输送通廊(4T1.BG01)第三段顺利吊装就位。至此1号线熟料运输通廊前三段全部吊装完成,剩余两段将结合熟料库锥顶同步吊装。
此次通廊吊装前根据现场现有吊车工况,经过合理的分段,采用支架组装成片、通廊组装成段,整体吊装的方式进行施工组织。其中第一段通廊重量32T,采用150T履带吊进行吊装;第二段通廊重量32T,采用160T汽车吊和150T履带吊双机抬吊;第三段通廊重量34T,采用250T和150T履带吊双机抬吊。
4T1.BG01熟料运输通廊倾斜角度达28度,吊装难度大,项目部提前在地面对耳座进行修复修正,保证了通廊一次性高空对接成功(销轴一次性穿装成功)。电气专业、挂瓦专业在通廊吊装前,地面完成通廊内的电缆桥架安装、墙面挂瓦施工,既规避了高空作业的安全隐患,又节约了施工成本,减少了施工时间,节省了施工工期。(祁迹/图文)
