2013年10月27日上午8时许,随着造球盘缓缓开动,大量生球从双层滚筛汩汩而下进入焙烧机,球团正式恢复生产,至此为期14天的球团年修圆满结束,标志着首钢京唐公司2013年秋季年修首战告捷。
首钢京唐球团厂坐落在河北省唐山市曹妃甸工业区。球团作为提供高炉炼铁原料的配套设施,目前拥有年产400万吨的带式焙烧机生产线。该项目由首钢国际工程公司设计,采用世界先进的球团技术,具有单机生产能力大、对原料适应力强、燃料消耗低、设备运行可靠、环保指标好的特点和优势。成为国家冶金产业政策中鼓励发展的项目。检修京唐分公司承接球团主要的维检工作,也是球团最大的维检单位。主要从事造球系统、焙烧冷却系统、成品系统、除尘系统机械维护工作。

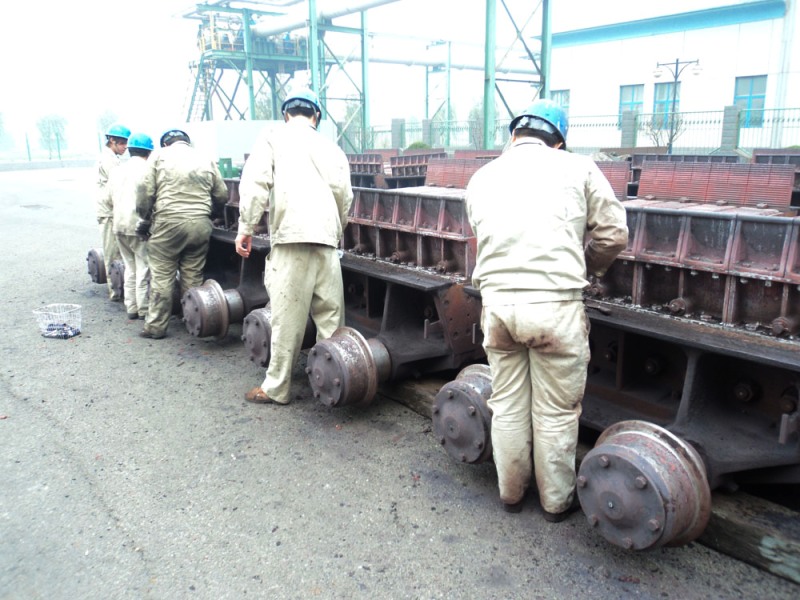

年修从10月14日8点开始至10月27日8点结束,历经14天。我单位共承接了机械检修任务120余项,期间增加12项,高峰时参加人数达到100人。经过所有人的努力检修按照预定计划圆满完成。 (张文明)
