五冶集团上海检修分公司沙钢焦化项目部顺利完成多区域集中定修
来源: 作者: 发布时间:2012年12月26日
+ . -



   12月23日,三号干熄焦大修紧张收尾的同时,焦化项目部精心组织,顺利完成多区域集中定修。
   焦化炼焦一车间、备煤、化产车间部分关键设备需进行整体更换和彻底检查维护,加上之前展开的炼焦二车间3号干熄焦大修,焦化厂四大车间于23日同时进行系统性定修,新展开的三大车间定修项目127项,各工种检修人员达210余人。此次定修点多、面广、时间紧,涵盖部分重大项目。备煤车间B304皮带全长380米,车间要求7小时全部完成,同时整体更换B304减速机;炼焦一车间仅4#导焦栅整体更换就需连续紧张作业近5天;3号干熄焦提升机钢丝绳整体更换也进入紧张阶段;化产脱硫等工段部分阀门、管道补焊均涉及到带煤气一级动火等高危项目。

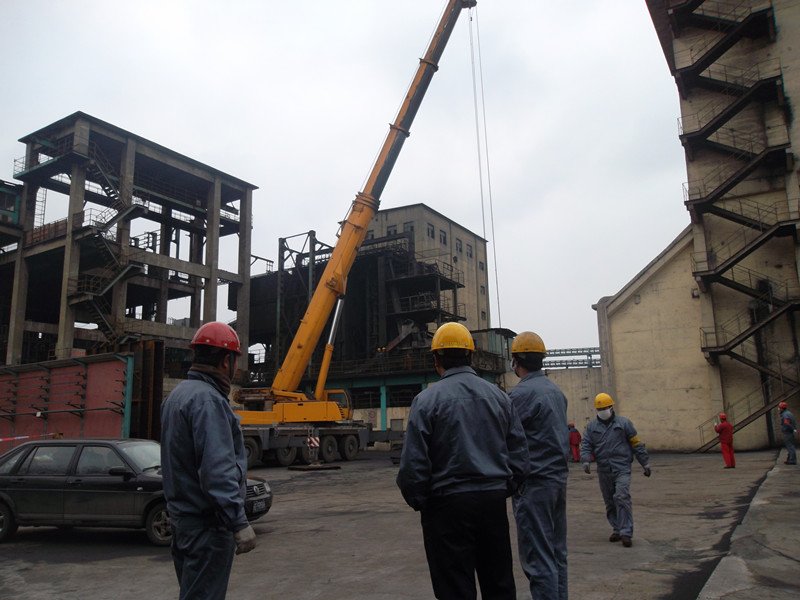

   项目部组织各区域负责人认真分析项目方案,协调检修力量,以项目部经理为首的管理体系全程在现场组织施工,及时与甲方人员沟通协调,处理检修过程突发问题,规范高空、动火、防冻等措施,确保安全施工。经过近11个小时的紧张施工,除一车间4#导焦栅更换作业继续开展外,现场其它主控项目全部顺利完成,得到甲方各车间的一致认可。
   此次集中定修再次充分体现了项目部施工管理方面的坚实基础,为进一步锻炼和提升项目部在大范围内同时定修的协调管理能力起到了积极作用。 (梁玉宏)
