7月22日,检修京唐分公司炼铁项目部为期4天的烧结年修圆满完成。
7月19日早上七点三十分,随着检修京唐炼铁项目部2#高炉停机检修,2#烧结机96小时同步年修开始。此次年修是首钢京唐自投产三年以来第四次全流程年修,京唐公司、炼铁作业部及烧结分厂各部门都非常重视,多次召开年修准备会,对检修质量、进度、安全、标准化作业等各方面都提出了严格要求。

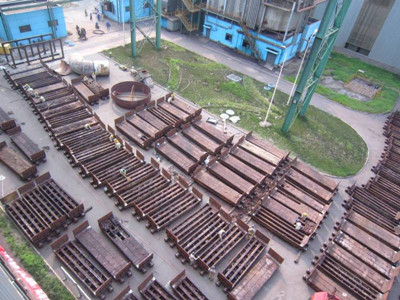

作为炼铁部年修的重头戏2#烧结机定修更是重中之重,主控项目有:162台台车修复、台车固定滑道更换以及轨道调整、单辊及导料槽更换、篦板小车和篦板整体更换、九辊更换、环冷密封处理、环冷机主、从摩擦轮整体更换、电除尘修复、混-4、混-9皮带更换,特别是台车固定滑道更换作为本次A检项目,设备部全程监控。
年修工期短、任务重,交叉作业多,高峰期投入人员达310多人,分公司及炼铁项目部从人员组织、施工准备、检修方案等各方面进行精心策划,以“保安全、保质量、保进度”为目标,经过全体参战职工的共同努力,于7月22日晚十点所有项目全部结束,比原计划提前9小时,试车一次合格,年修顺利完成。(杨三伟)
